Construindo a Maravilha: Segredos da Represa Hoover revelados

910.82k views2421 WordsCopy TextShare
Lesics português
Vamos explorar a incrível engenharia por trás da construção da represa Hoover neste vídeo. Eu realme...
Video Transcript:

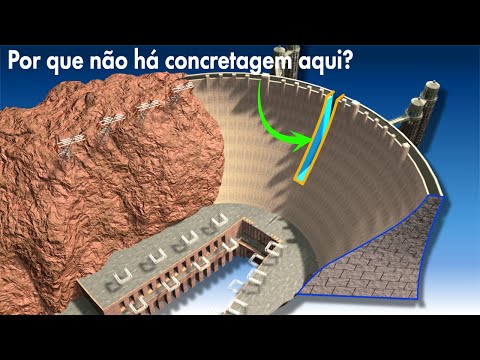

as Galerias localizadas dentro da Represa hoover são incríveis elas são responsáveis pela drenagem da Água Abaixo do corpo da Represa no entanto se estas Galerias simples estivessem ausentes haveria consequências devastadoras para a represa para entender melhor a engenharia inteligente por trás da Represa hoover vamos primeiro explorar como colocaram o concreto desta represa você notou a Estranha escolha feito pelo engenheiro de projeto da Represa hoover Sr John Savage no final dessa estilosa concretagem bloco por bloco ele deixou uma lacuna de seis pés de largura no centro da Represa por exatamente ele deixou essa lacuna se não
tivessem deixado essa lacuna e construído como mostrado o corpo da Represa teria formado fissuras em apenas uma ou duas semanas após a concretagem isso ocorre porque o concreto se contrai ou deseja reduzir seu comprimento durante a cura contudo a redução do comprimento não é possível uma vez que as extremidades dos blocos de concreto Fas pela Rocha da montanha isso induzirá uma forte tensão de tração no concreto causando a fissuração do corpo daesa quando você coloca uma lacuna no centro o concreto fica Liv para se contrair durante a cura dessa forma nenuma tensão é induzida no
concreto após a cura do concreto os engenheiros preencheram essa lacuna com concreto de qualidade especial não é uma ideia genial de construção Espere um pouco o local onde está sendo realizada a construção foi Originalmente ocupado pelo violento Rio Colorado Quando o rio corre dessa forma é claramente impossível realizar qualquer atividade de construção com segurança ou sucesso então como é que os engenheiros americanos domam o Rio Colorado e secaram a terra para poderem construir a represa uma opção era desviar o rio se você desviar o Rio dessa forma poderá começar a construção na área seca o
rio fluirá sem ser afetado pelo desvio embora seja uma ótima ideia desviar um rio tão violento e massivo traz seus próprios desafios uma solução prática para desviar o rio é construir quatro túneis gigantes ao redor do canteiro de obras após a construção do túnel de desvio você pode construir represas temporárias chamadas adeiras agora a água só pode fluir pelos túneis como os túneis São enormes eles não perturbarão de forma alguma o fluxo original do Rio Veja essa máquina estranha que se chama Jumbo de perfuração os engenheiros americanos inventaram esta máquina apenas para fazer as obras
dos túneis de desvio naquela época as máquinas de perfuração de túneis não eram populares a única opção disponível para os engenheiros era a explosão controlada com dinamite a máquina Jumbo de perfuração podia acomodar quase 30 furadeiras por vez eles criaram buracos nas rochas para a pólvora de dinamite essas brocas eram operadas por ar comprimido muito interessante né Depois de preencher com dinamites a máquina Jumbo de perfuração e os trabalhadores foram afastados para uma distância segura a explosão das dinamites controlada eletricamente foi o próximo passo agora as pazes se voltam para entrar no local eles limparam
meticulosamente os escombros em vez de jogar fora as pedras quebradas veremos um pouco mais tarde o que fizeram com elas os trabalhadores não poderão retomar o trabalho logo após a operação de limpeza por causa dessas perigosas pedras penduradas em seguida eles tiveram que concretar o túnel para manter a rocha segura a concretagem da parte inferior foi relativamente fácil no entanto este método não funcionará para a parte restante do túnel os trabalhadores primeiro colocaram barras de reforço conforme mostrado eles uniram as barras de reforço à Rocha borrifando concreto nela agora surge uma máquina interessante uma máquina
de forma expansível essa máquina acionada hidraulicamente foi capaz de se expandir após entrar no túnel a concretagem lateral foi realizada desta forma a concret da restante região superior foi realizada pelas pistolas pneumáticas de concreto após a finalização da concretagem a máquina de forma foi retirada agora é hora da máquina Jumbo de perfuração ir mais esse ciclo foi repo Vas vezes e após 18 meses Deal ardo todosos quatro túneis deio est prontos eles abriram os túneis de desvio removendo o solo à sua frente um pequeno fluxo de água do rio poderia entrar no túnel aqui está
uma pergunta para se pensar o que você acha que acontecerá se os caminhões começarem a despejar pedras e solo contra a corrente desses túneis o nível da água obviamente aumentará os caminhões estão aumentando a altura desta montanha rochosa por ser agora mais alto que o ponto superior do túnel a água do rio deve ser desviada completamente Oba conseguimos com sucesso um perfeito do Rio e secamos o canteiro de obras a montanha rochosa que acabamos de construir foi conhecida como ense secadeira as primeiras pedras quebradas que retiraram durante a construção do túnel foram utilizadas na construção
da ensecadeira a água desviada do túnel ocupa seu leito original após aproximadamente 900 M na outra extremidade é construída outra adeira para evitar qualquer possibilidade de entrada de água no canteiro de obras Será que deveríamos empreender uma operação massiva de concretagem nesta terra seca para construir a represa você pode construí-la mas quando a represa se encher de água ela simplesmente tombar devido à forte pressão hidrostática para que a represa permaneça estável necessita de um forte apoio dos três lados veja como eles introduziram um forte apoio ao fim da Represa primeiro remova todas as rochas desgastadas
e fracas a agora corte ambas as montanhas para se ajustarem ao formato e tamanho exato do corpo da Represa para conseguir isso os trabalhadores usaram novamente explosões de dinamite e martelos pneumáticos para o fundo da Represa os trabalhadores também removeram toda a rocha fraca e alcançaram uma sessão sólida chamada extrato duro para alcançar os extratos duros eles tiveram que cavar até impressionantes 90 m de profundidade a agora o local está pronto para grande operação de concretagem e principal atividade de construção da Represa hoover fizeram a concretagem bloco por bloco A vantagem deste método de concretagem
é Clara o calor gerado pode ser facilmente dissipado Além disso abriram espaço para o resfriamento de tubulações de água dentro desses blocos depois que os blocos solidificaram eles os encheram com pasta de concreto a assimetria na disposição dos blocos garantiu que eles formassem uma forte conexão entre si terminada a concretagem o trecho superior tinha largura suficiente para acomodar uma estrada dá uma olhada no mecanismo de despejo que os engenheiros da Represa hoover inventaram para fazer concretagem rápida inicialmente mantiveram a caçamba de concreto no chão agora um trabalhador Remove a trava de lingueta nesse estágio se
você puxar a caçamba para cima o fundo articulado meio dividido se abrirá automaticamente despejando o concreto para baixo vamos fechar o túnel de desvio e retirar as adeiras Esta é uma vista magnífica o nível da água na represa está subindo gradualmente no entanto o projeto atual da Represa Pode falhar quando confrontado com este massivo corpo d'água Vamos fazer um experimento para entender o porquê essa represa permanece forte no solo agora vamos introduzir a água e ver o que acontece [Música] é água lamacenta de qualquer forma quando eu solto minha mão a represa simplesmente [Música] levanta
isso ocorre porque a água de infiltração que flui abaixo da Represa exerce uma força ascendente conhecida como força de elevação e a força de elevação causa uma enorme instabilidade na [Música] represa por isso foram previstas galerias de drenagem ou inspeção durante a concretagem da Represa como elas podem reduzir a força de elevação Essa é a função desses furos de drenagem esses buracos cheios de argamassa sugam a água infiltrada da fundação da Represa e aliviam bastante a pressão de elevação a água coletada é eventualmente bombeada ajust essas Galerias também são utilizadas para inspeção é incrível saber
como tecnologias tão simples proporcionam grande estabilidade à represa agora chegamos à parte mais importante deste vídeo explicar como a energia elétrica é gerada pela represa hoover esses trabalhadores estão construindo a instalação de geração de energia da Represa nesta estrutura em forma de U gigantescas turbinas Frances e geradores ficariam neste local a capacidade de produção de energia da Represa hoover é enorme existem 17 turbinas e geradores dispostos nesta instalação de produção de energia em forma de u a represa hoover usa um tipo de turbina chamada turbina Francis a água viaja inicialmente através deste invólucro em espiral
e finalmente pelas paz do rotor a força da água faz girar o rotor o rotor está conectado diretamente ao gerador se você observar o gerador verá que tanto o rotor quanto o estator são apenas bobinas de cobre nenhum ímã permanente é usado aqui contudo o rotor precisa de fornecimento de eletricidade para gerar Campos magnéticos esta corrente é fornecida por uma excitatriz que utiliza um estator de ã permanente agora é hora de transmitir essa energia elétrica mas primeiro Observe o tamanho desta cai de rolagem Como podem essas turbinas e geradores gigantes serem instalados dentro desta instalação
de geração de energia se você já visitou a magnífica represa hoover deve ter notado uma torre de aparência estranha e um arranjo de cabos de polia esta linda máquina um teleférico realizou a tarefa impossível de instalar turbinas e geradores você pode ver que todas essas rodas principais estão conectadas por meio de um carrinho estas pequenas rodas de suporte e fios de suporte evitam que caiam esses dois tambores fazem com que esse arranjo se mova para a esquerda ou para a direita graças ao simples puxar do cabo as extremidades desses cabos estão presas ao carrinho Esta
animação mostra como ele é movido para a esquerda o movimento para a direita é conseguido no sentido oposto vamos discutir o mecanismo de elevação um tambor adicional foi usado para esse propósito você pode ver a passagem inteligente do cabo ao redor das polias você também pode prever o que acontece com a talha quando o tambor gira os três tambores de cabos que acabamos de ver Estão guardados dentro de uma caixa de elevação era assim que os trabalhadores transportavam o material para a região das turbinas e esse mecanismo de elevação é utilizado até hoje genial né
após o transporte um grande guindar de Pórtico foi utilizado para auxiliar na mon e instalação dos geradores rotor estator e outros componentes pesados a última questão que resta é como a água do reservatório chega à turbina Esse é o dever dessas Torres de admissão aqui está uma vista aérea agora precisamos conectar a água coletada nas Torres de admissão às turbinas ajust você pode me dizer uma solução fácil para isso sim os túneis de desvio não servem para nada depois de terminada a construção da Represa basta conectar um pequeno pedaço de tubo da torre de admissão
aos túneis internos de desvio a água fluirá ajust e de lá se estendem alguns Ramos do túnel até as turbinas Porém para as outras duas torres de admissão foi necessário construir novas comportas vamos seguir algumas moléculas de água desde as torres de admissão até a turbina para entender mais claramente a geometria da Comporta ao contrário dos túneis de desvio a comporta precisava de revestimento de Aço caso contrário com o tempo o túnel sofreria erosão devido à força da água para construir o revestimento de Aço da Comporta foi instalada uma fábrica especializada perto do local da
Represa as comportas eram feitas de chapas de aço laminadas em uma prensa gigante três dessas placas foram soldadas para formar grandes tubos usando o mesmo teleférico as seções da Comporta e outros componentes de grande porte eram baixados para os túneis da Represa reboques especialmente projetados que esperavam nos túneis de acesso os levaram para dentro dos túneis onde as peças foram finalmente conectadas pinos de pressão foram usados para formar uma conexão contínua entre a torre de admissão e as turbinas e válvulas de saída vimos o uso e a construção das comportas na represa hoover Mas por
que esses trabalhadores estão trabalhando em outro túnel próximo à represa isso é conhecido como vertedouro Suponha que não haja vertedouro para a represa hoover se o armazenamento de água ultrapassar a altura da Represa ela transbordará esta é obviamente uma situação perigosa esse transbordamento de água pode destruir completamente as instalações aante é por isso que que vertedouros são usados os túneis do vertedouro estão localizados a 27 pés abaixo do topo da Represa os vertedouros da Represa hoover possuem um mecanismo giratório interessante se as autoridades da Represa sentirem que o aumento do nível da água pode diminuir
em breve irão rodar essa estrutura isso permite que a represa retenha ainda mais água se o nível da água aumentar ainda mais a água transbordará acima da estrutura e através dos vertedouros será descarregada ajustando vamos observar a represa mais uma vez desde o topo você consegue identificar uma maneira fácil de construir o vertedouro sim basta usar a parte ajust do grande túnel de desvio os engenheiros da Represa hoover foram espertos né após 5 anos de tediosas atividades de planejamento e construção a represa estava finalmente pronta para armazenar a água a remoção da ensecadeira foi uma
operação complicada eles primeiro fizeram aberturas controladas na ensecadeira permitindo a erosão do Rio para que pudessem remover a estrutura temporária em algumas sessões específicas onde a erosão hídrica não foi suficientemente eficaz uma pequena explosão de dinamite foi usada para quebrar o material da ensecadeira finalmente em agosto de 1935 as ensecadeiras foram removidas e a água começou a subir na empresa hoover o violento Rio Colorado foi finalmente Domado pela da grande represa hoover um mês depois quando foi realizada a cerimônia de inauguração o público ficou impressionado com a vista fascinante do enorme armazenamento de água as
capacidades de produção de energia da Represa hoover ainda não estavam em vigor no momento da cerimônia de inauguração eles instalaram o primeiro gerador cerca de um ano depois em outubro de 1936 contudo foi somente em 1961 que todo o potencial de produção de energia da Represa foi alcançado produzindo uma potência impressionante de 2080 MW mas hoje as usinas de energia solar são capazes de gerar a mesma quantidade de potência de 2000 MW você gostaria de aprender Como projetar usinas fotovoltaicas Por Favor confira meu curso pelo Sabin mw.com antes de sair deste vídeo por gentileza considere
nos apoiar pelo patreon este canal está Lutando para Sobreviver Obrigado aos nossos patronos se cuide e até a próxima m
Related Videos
How Hoover Dam Works
1:06:00
How Hoover Dam Works
Animagraffs
1,481,329 views
Como foi construída a ponte Golden Gate?
15:01
Como foi construída a ponte Golden Gate?
Lesics português
1,823,454 views
5 dos Trabalhos Mais Perigosos do Mundo | Grandes Negócios | Insider Português
24:13
5 dos Trabalhos Mais Perigosos do Mundo | ...
Insider Português
1,047,817 views
As Operações De Transporte Mais Épicas De Todos Os Tempos
24:15
As Operações De Transporte Mais Épicas De ...
Fala Sério
1,456,416 views
This is How Stainless Steel Pipe Are Manufactured || Production of Pipes
27:08
This is How Stainless Steel Pipe Are Manuf...
Restoration Hands
1,420,089 views
Planta Resistente: Plataforma Petrolífera Marítima em Alto Mar | Documentário
25:41
Planta Resistente: Plataforma Petrolífera ...
Anatomia do monstro
226,729 views
Estátua da Liberdade: Até os engenheirosde hoje estão surpresos!
16:42
Estátua da Liberdade: Até os engenheirosde...
Lesics português
275,509 views
Como O MÁRMORE é EXTRAÍDO De Uma Pedreira Bilionária | Processo De Extração! 💎
8:51
Como O MÁRMORE é EXTRAÍDO De Uma Pedreira ...
Docs Fabricando
81,789 views
Ponte Golden Gate | A engenharia no seu auge
16:40
Ponte Golden Gate | A engenharia no seu auge
Lesics português
2,754,265 views
ТECNOLOGIAS DE CONSTRUÇÃO QUE ATINGIRAM UM NOVO NÍVEL
1:00:16
ТECNOLOGIAS DE CONSTRUÇÃO QUE ATINGIRAM UM...
TechZone
1,890,567 views
70 Momentos Filmados Segundos Antes de Acidentes
30:14
70 Momentos Filmados Segundos Antes de Aci...
#Refúgio Mental
507,732 views
A maravilha da engenharia chamada canal do Panamá!
16:35
A maravilha da engenharia chamada canal do...
Lesics português
4,780,341 views
Por Que os Trilhos Não Precisam de Juntas de Expansão?
26:24
Por Que os Trilhos Não Precisam de Juntas ...
Veritasium em Português
198,909 views
O colapso do World Trade Center | A Física Completa
18:17
O colapso do World Trade Center | A Física...
Lesics português
7,064,884 views
The Wild Story of the Taum Sauk Dam Failure
20:10
The Wild Story of the Taum Sauk Dam Failure
Practical Engineering
8,525,649 views
Extração e Fabricação de Mármore em uma Pedreira de US$ 1 bilhão
30:47
Extração e Fabricação de Mármore em uma Pe...
#Refúgio Mental
1,515,009 views
Ritom Pumped-Storage Plant Project – Tunneling under extreme conditions
32:41
Ritom Pumped-Storage Plant Project – Tunne...
Marti Gruppe
7,608,742 views
CANAL DE SUEZ: O Canal Egípcio que divide o deserto
17:19
CANAL DE SUEZ: O Canal Egípcio que divide ...
Construction Time
1,649,289 views
How are Modern Flyovers Built?
17:08
How are Modern Flyovers Built?
Sabin Civil Engineering
3,547,769 views
Ponte Rio-Niterói - A Verdadeira História da Maravilha Engenharia Brasileira
15:51
Ponte Rio-Niterói - A Verdadeira História ...
Construction Time
933,097 views
Copyright © 2025. Made with ♥ in London by YTScribe.com
